2016年10月27日上午9:00,山东省永信非织造材料有限公司新材料厂房项目顺利通过章丘市质监站会同建设、设计、施工、监理、地勘多方主体的竣工验收,标志着工程建设完成投入使用。
山东省永信非织造材料有限公司新材料厂房工程位于章丘市明水经济技术开发区工业一路501号公司院内东北角位置,车间三层,附房五层,建筑高度22.8m,占地面积:4216㎡,总建筑面积14535㎡,工程投资约2500万元。
验收小组对工程主体进行了细致的实地抽查、检测,认真听取了参建各单位的工程竣工验收汇报,仔细查看了工程资料。验收小组经过综合检查后,各方一致认为工程建设规范合法、工程实体质量及感观质量符合设计及规范要求,材料使用质量合格,各类试验及检测资料齐全,评价优良,顺利通过竣工验收。验收小组对验收后的收尾工作提出要求:一是要做好工程及工程资料的移交;二是做好工程不足整修工作,限期完成。
山东省永信非织造材料有限公司新材料厂房工程项目于2015年3月27日正式动工,2016年10月27日竣工,在历时一年七个月的施工过程中,始终围绕“优质、高效、安全、文明”建设理念,严格按照设计和规范要求管控施工,加强工程安全质量管理,顺利完成各项建设任务,实现工程安全顺利通过验收。

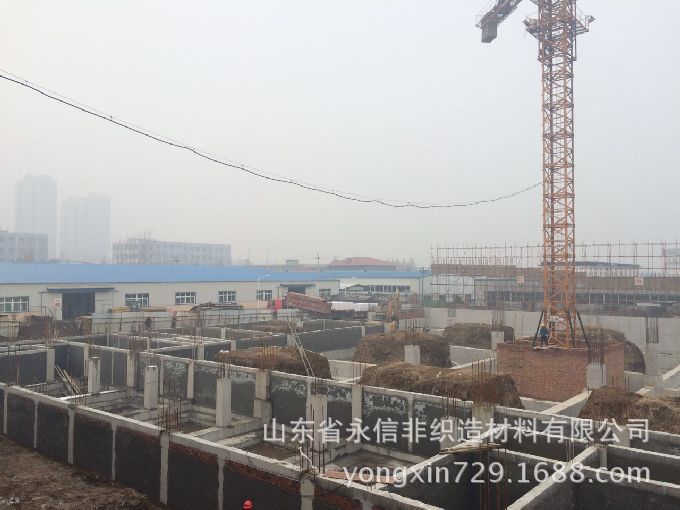

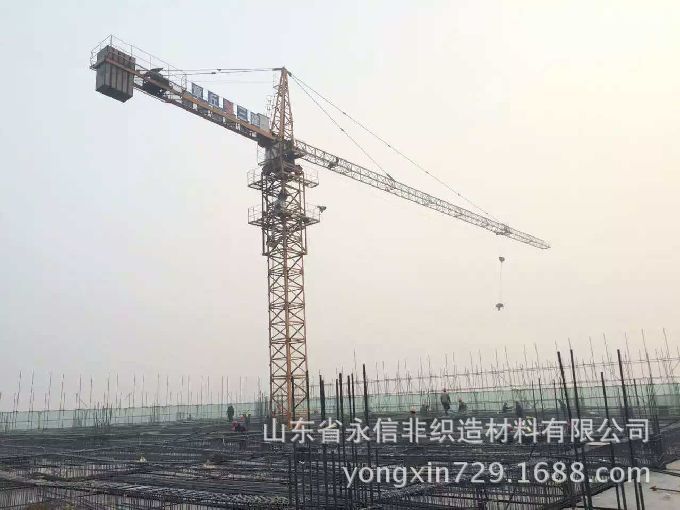

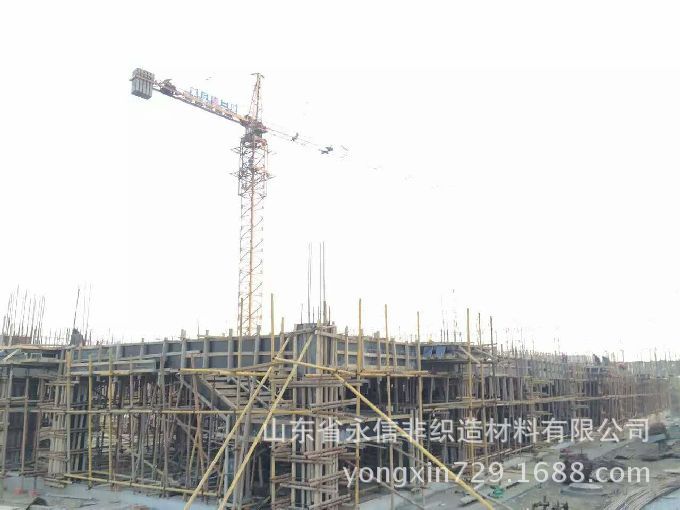

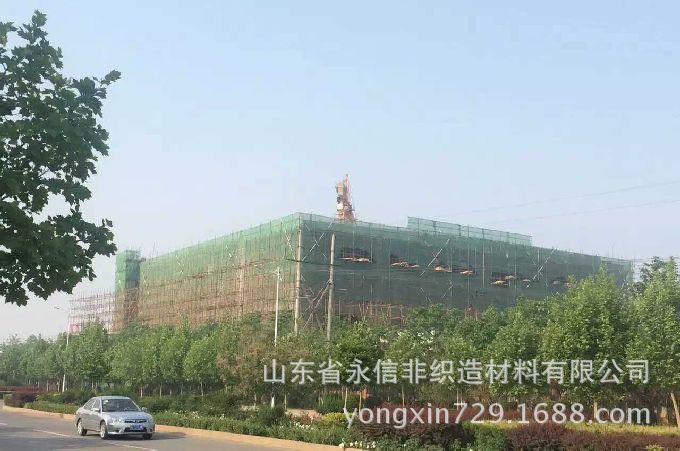

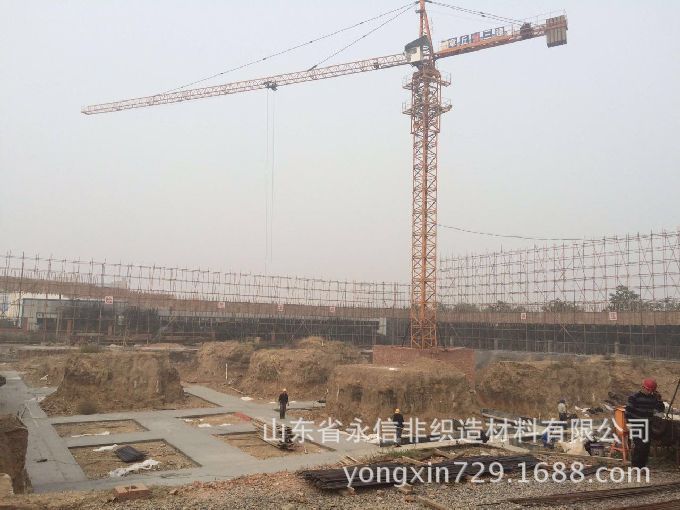

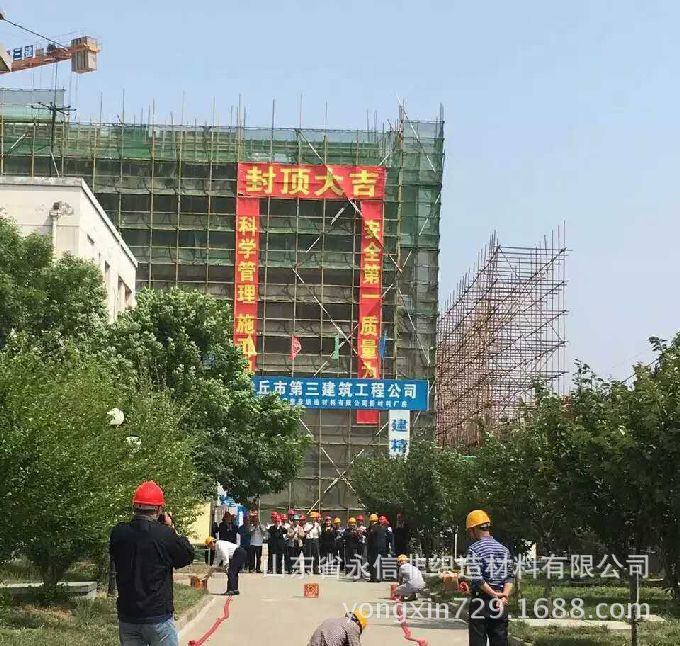

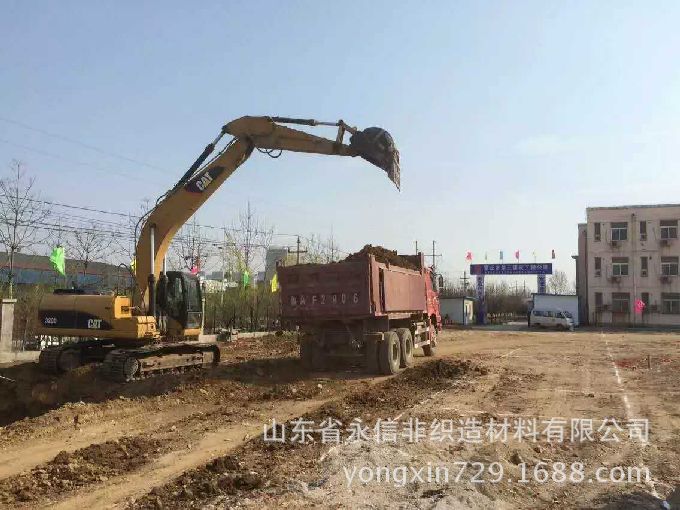

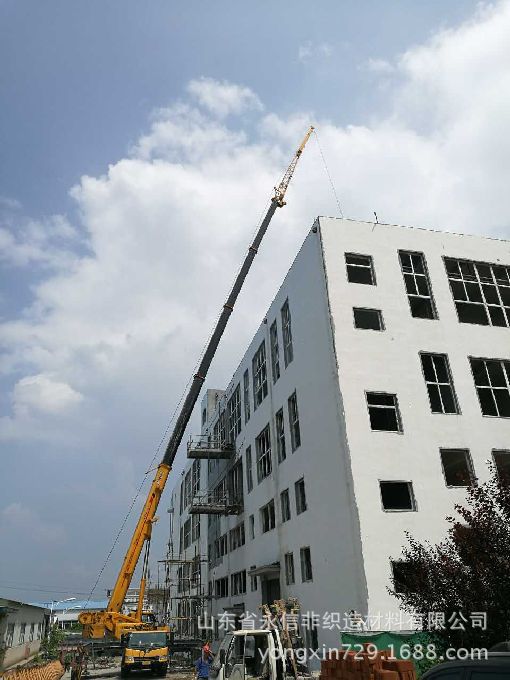

新材料厂房建设2015年3月开工后,施工方听到当地东瑯沟村村民讲,当年地下有私采煤矿留下采空区,及时汇报建设方董事长,果断决策:暂停项目施工,为确保厂房基础安全,经咨询专家,按正常程序对地下进行深层(50米以上)物探,发现地下28-33米处确有采空区,并有2道南北贯通裂隙。后又进行深层勘探取样确认出报告,经省级专家论证确定对地下采空区采取注浆加固方案,进行资质注浆设计、注浆施工、物探检测、注浆基础鉴定验收,图纸基础由原独立柱基础变更为条形基础,经章丘图审中心通过。对增加预算造价审计后,通知施工方于2015年10月16日重新开工,按条形基础方案、深基坑防护、高压电线(厂房东面和北面)防护和隐蔽各种进排水、电、消防管道进行施工,2015年11月底上冻前完成基础回填到正负0。2016年春节放假上班后,继续对地面上梁柱分层浇筑、高支模防护专家认证通过实施,在雨季来临之前,2016年5月11日举行封顶仪式,厂房主体建设完成,为下一步顺利竣工奠定良好基础。后施工方加快各层墙体施工、装饰、安装等施工,终于在2016年10月27日完成整个厂房建设,顺利竣工交付使用。
该工程历经一年零七个月(冬季停工1个半月)建成,引起章丘市各级领导关注。新材料厂房施工经历地下采空区、深基坑、沉降观测、高压线防护拆除、高支模防护、中心塔吊拆除等各项高难度施工,章丘三建施工方付出艰辛的努力和辛勤的汗水,克服重重困难,前赶施工进度;山东众成监理高度负责现场监督,高标准严要求;山东纬剑设计院跟踪及时变更调整设计,满足实际生产和使用需要;山东建材地勘院多次到现场提出基础处理方案;章丘质监和安监领导多次到施工现场监督指导把关,确保施工质量、安全和进度。由于整个厂房建设过程中,严格按建筑规范要求施工,措施到位,所以才未出现施工安全事故,因此该工程受到章丘住建委、明水经济技术开发区领导的高度赞扬,交出一份满意的答卷。
回顾过去,面对错综复杂的新材料厂房建设工程,针对基础施工中出现难以料到的地下采空区问题,在董事长、总经理的直接领导下,多方咨询,按照地质专家论证意见,按程序步骤进行,克服重重困难,完成基础加固施工,确保工程建设基础安全。规划建设处全体人员只能边干边学边摸索,借助监理、施工方专业人员力量,充分调动部门员工的积极性,发挥各自专长,团结一致,共同努力,推进各项工作顺利完成,确保新材料厂房建设工程质量和安全。
自2015年3月27日新材料厂房开工,永信公司项目团队,精诚合作,紧密配合,各方代表将工程目标为导向,扎实工作,快马加鞭,全力以赴,圆满完成了各项工作任务,克服了各种不利因素迎来了新材料厂房的全面竣工,顺利实现了阶段安全生产,交上了一份满意的答卷。公司会再接再厉,加快企业规模建设,确保新项目按期投产达效。
